Funderingsloket
Een melding maken van een probleem en/of gratis informatie opvragen bij een funderingsspecialist Bodemdaling Groene Hart.
Dit initiatief is mogelijk gemaakt door de Regiodeal Bodemdaling Groene Hart

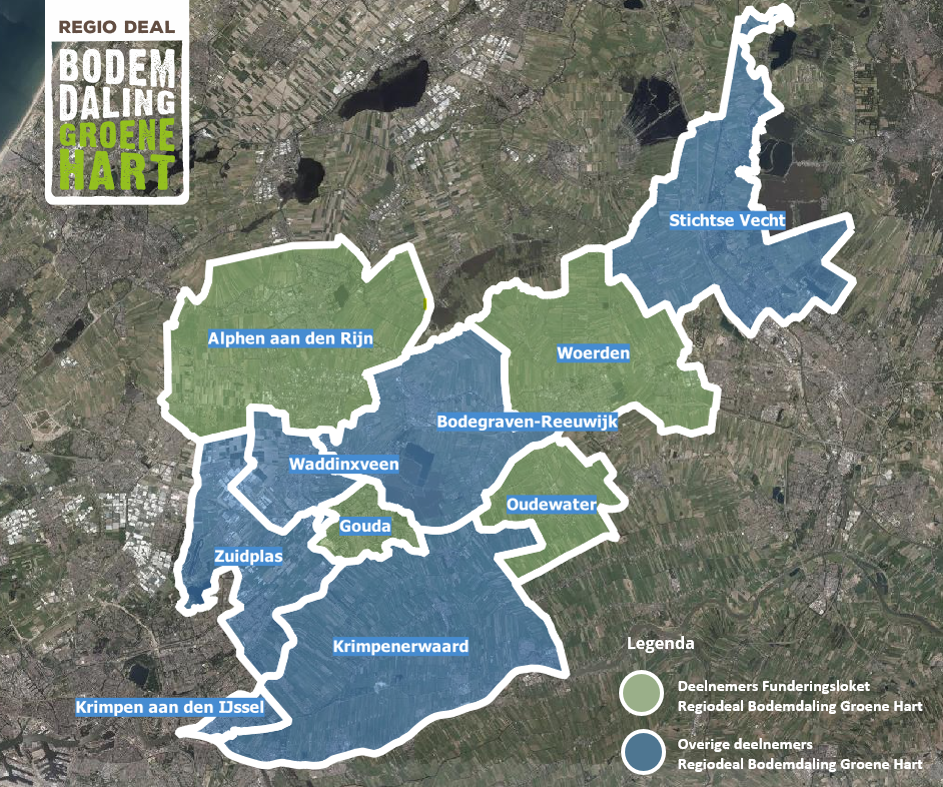

De gemeenten Alphen aan den Rijn, Gouda, Woerden, Oudewater, Bodegraven-Reeuwijk en het Kennis Centrum Aanpak Funderingsproblematiek hebben zich verenigd in het Funderingsloket Groene Hart. Als inwoner kunt u hier meldingen maken van funderingsschade aan uw huis of informatie opvragen. Een funderingsspecialist zal uw melding en vragen op afstand beantwoorden.
Woningen in het Groene Hart die zijn gefundeerd op houten palen of op staal, hebben een verhoogd risico op funderingsschade. Woningen die na 1990 zijn gebouwd, hebben dit risico in principe niet omdat ze op betonnen palen zijn gebouwd.
Huiseigenaren weten vaak niet welke fundering onder hun woning ligt en of er mogelijk risico op funderingsschade bestaat. Dit wordt vaak pas duidelijk als er scheuren in de gevel verschijnen of verzakkingen optreden. Daarom is het verstandig om vroegtijdig informatie te krijgen over de fundering van uw woning.
De gemeenten maken gebruik van de applicatie FunderMaps en krijgen deskundige begeleiding van het KCAF om lokale data aan deze database toe te voegen, waardoor de kwaliteit van de informatie verbetert. In eerste instantie geeft het Funderingsloket Groene Hart de huiseigenaren digitaal informatie. Indien noodzakelijk wordt er een afspraak op locatie gemaakt.
Inwoners van andere gemeenten in het Groene Hart kunnen ook een melding maken, maar de verstrekte informatie is minder gedetailleerd.
Stappenplan
Stappenplan bij het vermoeden van problemen bij houten funderingen
KCAF heeft een stappenplan opgesteld voor eigenaren die vermoeden dat er problemen zijn met de houten fundering. Dit plan informeert u stapsgewijs van een eerste overleg met uw buren tot en met de uitvoering van funderingsherstel. Doorgaans neemt een dergelijk proces minstens enkele jaren in beslag. Vaak zal ook externe begeleiding wenselijk zijn om tot een optimaal resultaat te komen. Er staan grote belangen op het spel en herstel is een kostbare aangelegenheid.
Inleiding
Op een zeker moment kan het vermoeden ontstaan dat er wat mis is met de fundering van het huis. Scheurvorming, verzakkingen, geruchten van buren, deuren en ramen gaan klemmen, er ontstaan scheuren en de woning verzakt (meestal ongelijkmatig) of u woont in een door de gemeente aangemerkt risicogebied.
De symptonen zijn divers en komen regelmatig in combinaties voor.
De confrontatie met (mogelijke) funderingsproblemen is uitermate vervelend.
Actie: begin direct met het maken van foto’s van de schade en
noteer de datum bij de foto’s. Om de scheurvorming te
monitoren kan ook een scheurliniaal worden ophangen.
Er kan twijfel zijn omtrent de staat van de fundering: door geruchten, problemen in de buurt of anderszins. In dat geval is het raadzaam om van de woning een technisch dossier aan te leggen (zie stap 1) en laat peilbuizen plaatsen bij houten funderingen (zie stap 4.2).
Er komt een bouwput
Oude bebouwing is kwetsbaar, vooral als er in de omgeving gebouwd gaat worden. Door goede afspraken te maken met de opdrachtgever en de aannemer kan veel schade van de bouwactiviteiten in de buurt voorkomen worden. Daarnaast kan de gemeente een rol spelen bij de afgifte van de omgevingsvergunning.
De meeste funderingsproblemen bij huizen met houten palen worden veroorzaakt doordat het grondwater waarin de houten palen dienen te staan, verlaagd is. Dit kan o.a. gebeuren door lekke, drainerende riolen, te laag afgestelde drainages, verlaging van het oppervlaktewater, bemalingen en bouwputten.
De aansprakelijkheid voor schade door te lage grondwaterstand is slecht geregeld in Nederland. Zo heeft de gemeente een zorgplicht voor het grondwater in openbaar gebied, maar is de eigenaar van een perceel met gebouw verantwoordelijk voor het grondwater vanaf de erfgrens. De eigenaar is ook verantwoordelijk voor de eigen fundering.
Het komt ook voor dat houten palen aangetast zijn, terwijl ze wel voldoende onder grondwater staan. Vooral grenenhouten palen worden aangetast door bacteriën. Zelfs onder het grondwater tot aan de punt van de paal. De snelheid van bacteriële aantasting wordt bepaald door de lokale grondwaterstromingen en bodemsamenstelling.
Naast grondwaterstanden en bacteriële aantasting speelt bodemdaling een rol, net als trillingen van het (bouw)verkeer, verkeersdrempels, bouwwerkzaamheden, mijnschachten die instorten en delfstofwinning.
Als een houten paalfundering door droogstand en/of bacteriële aantasting al enigszins is aangetast, kunnen trillingen die normaal geen probleem veroorzaken, zorgen voor de bekende druppel waardoor de fundering het begeeft.
Een bouwblok is een aantal woningen die gelijktijdig zijn gebouwd op een gezamenlijke fundering. Als er al een woning of bouwblok stond en er werd een woning naast of tussen gebouwd, dan werd vaak gebruik gemaakt van de bestaande zijgevel. Balken werden in de muur gehakt waardoor een gemeenschappelijke woningscheidende muur ontstond, ook wel mandelige muur genoemd.
Beide woningen en/of blokken vormen daardoor een bouwkundige en constructieve eenheid. Zo is het mogelijk dat een groot aantal losse bouwblokken een bouwkundige eenheid vormt.Waarom is dit van belang? Bewoners/eigenaren uit een bouwkundige eenheid met meerdere
woningen zijn gezamenlijk verantwoordelijk bij funderingsproblematiek. Een gezamenlijke aanpak is vaak nodig. De zwakste schakel in de bouwkundige eenheid, te bepalen door onderzoek, is veelal bepalend voor de benodigde aanpak.
Bij funderingsproblemen gaat men een kostbaar en meestal langdurig proces in. Op elk willekeurig moment in dat proces kan een eigenaar besluiten zijn woning te verkopen. Het niet duidelijk communiceren van mogelijke funderingsproblemen, heeft in het verleden geleid tot kostbare rechtszaken tussen koper en verkoper.
Ter bescherming van koper en verkoper heeft KCAF een funderingsparagraaf voor koopcontracten ontwikkeld. Hierin wordt de verkoper gevrijwaard van verdere aansprakelijkheden ten aanzien van de fundering. De op dat moment bekende funderings informatie wordt vastgelegd.
In overleg met de makelaarsorganisaties (w.o. NVM) en het ministerie van BZK is er een standaardtekst (module) vastgesteld die makelaars kunnen opvoeren in aanvulling op de standaardtekst voor het koopcontract. Deze module is bij de makelaarsorganisaties bekend.
Als bij de verkoop nog geen funderingsonderzoek is uitgevoerd, wordt er verstandig aan gedaan om bij de betreffende woning het funderingsonderzoek volgens de vigerende F3O-richtlijn uit te laten voeren. Dit onderzoek kan dan later onderdeel worden van een totaalonderzoek van de bouwkundige eenheid. Het advies is om het onderzoeksrapport, of de resultaten, aan de mede-eigenaren van de bouwkundige eenheid te geven. De praktijk wijst uit dat een woning met een herstelde fundering aanzienlijk gemakkelijker te verkopen is dan een woning met funderingsproblemen.
Stappenplan
1.1 Naar het archief
Bij het archief van de gemeente kan in de meeste gevallen de originele bouwtekening van het bouwblok worden gekopieerd. Bij houten palen geldt dat ook voor de heistaat en de bouwvergunning. Ook latere verbouwingen kunnen relevant zijn voor de fundering. Het advies is om een bouwkundige hiernaar te laten kijken. Het komt namelijk vaak voor dat diverse bouwblokken een bouwkundige/constructieve eenheid vormen. Hieronder volgen enkele type funderingen.
1.2 Een fundering op staal (geen paalfundering)
Bij woningen op staal in een klei of veengebied zakt de woning minstens net zo hard als de bodemdaling. Soms gebeurt dat nog sneller en vaak ook onregelmatig. De begane grondvloer hoort hoger te liggen dan het omringende maaiveld en bij een houten vloer hoort in de kruipruimte geen water te staan. Er dient voldoende ventilatie aanwezig te zijn, bijvoorbeeld door middel van open roosters in de gevels of open voegen in het metselwerk. Het probleem is dat het grondwater op dezelfde hoogte blijft maar ten opzichte van de zakkende vloer steeds hoger komt te staan. Hierdoor ontstaan vochtproblemen, rotte vloeren, optrekkend vocht en soms ook gezondheidsklachten.
1.3 Houten funderingspalen
Houten paalfunderingen kunnen door verschillende oorzaken aangetast worden, te weten:
- schimmelaantasting (paalrot) bij een te lage grondwaterstand
- bacteriële aantasting, wat in hoofdzaak voorkomt bij grenenhouten palen
- negatieve kleef, wanneer de grond aan de paal is gaan hangen waardoor deze is overbelast
- overbelasting door onzorgvuldige verbouwingen of onjuiste uitvoering
De hoogte van het funderingshout is altijd door de gemeente vastgesteld (een maat t.o.v. het NAP of een andere maat op een ruim niveau onder de van nature laagst voorkomende grondwaterstand). Deze hoogte is terug te vinden op de oorspronkelijke bouwtekening, de heistaat of in de bouwvergunning. Het is dus belangrijk om deze ook te kopiëren uit het archief. Let op: van bouwtekeningen zijn geen revisietekeningen gemaakt na de realisatie. Het is dus mogelijk dat er afwijkingen zijn. Op de tekening is te zien hoeveel woningen deel uitmaken van het bouwblok.
Het is belangrijk om in het archief na te gaan of de paalkoppen, of een deel daarvan, in het verleden al een keer zijn verlaagd. Bij de desbetreffende gemeente kan informatie worden opgevraagd van grondwaterstanden. Dit zijn peilbuismetingen ten opzichte van NAP. Deze grondwaterstanden kunnen worden vergeleken met het hoogste funderingshout ten opzichte van NAP. Grondwater mag niet lager staan dan minstens 20 cm boven het hoogste funderingshout.Als er sprake is van een te lage grondwaterstand is het belangrijk om de informatie van de riolering en drainage op te vragen alsmede de hoogte van het waterpeil ten opzichte van NAP, als dat in de nabijheid aanwezig is. Voor meer informatie over funderingen zie de publicatie “CUR/SBR Handboek fundering op palen en staal”
1.4 Houten funderingspalen met betonoplanger
Bij een houten paal met betonoplanger steekt het funderingshout bijna 30 cm in de betonoplanger. Betonoplangers zijn in eerste instantie gebruikt om op metselwerk te besparen. Later zijn langere betonoplangers gebruikt waardoor het hoogste funderingshout dieper in het grondwater kwam te staan. Als het gemeenteriool lager ligt dan het hoogste funderingshout in de betonoplanger is er een risico op funderingsproblemen aanwezig. Dat geldt tevens bij andere grondwaterverlagende maatregen.
1.5 Betonpalen
Funderingsproblemen bij betonpalen komen relatief weinig voor, maar als deze er zijn heeft dat meestal te maken met een tekort aan draagvermogen.
Ga verder naar stap 2
1.6 Stalen buispalen
Voor stalen buispalen geldt in principe hetzelfde als betonpalen. Stalen buispalen worden gebruikt om een nieuwe fundering onder een bestaande woning aan te brengen.
Ga verder naar stap 2
1.7 Geen informatie in het archief aanwezig
Het kan voorkomen dat in het archief geen enkele informatie over de fundering te vinden is. In die gevallen is het raadzaam in overleg te treden met mede-eigenaren van de bouweenheid.
Ga verder met stap 2
2.1 Overleg met de mede-eigenaren
Het is belangrijk om te overleggen met de mede-eigenaren van de bouwkundige eenheid en informatie uit te wisselen over de (mogelijke) funderingsproblemen. Aan te raden valt om alles vast te leggen wat hierover wordt gecommuniceerd. Bij elke volgende stap is overleg met de mede-eigenaren aan te raden. Bij funderingsproblemen bij particuliere woningbouw kan het jaren duren voordat er voor een aanpak wordt gekozen. Wanneer er sprake is van meerdere eigenaren is het sterk aan te bevelen om het gehele verdere proces van plannen maken, financieren, verdelen van kosten en uitvoering te laten ondersteunen door een (proces)begeleidingsbureau. Als eigenaren weigeren mee te werken, dan zullen zij overtuigd moeten worden van het belang van deelname. Ook wanneer ze niets van zich laten horen, is het goed om ze in het hele traject er bij te blijven betrekken en voortgangsberichten te sturen. Vaak raken mensen er in de loop van de tijd van overtuigd dat het noodzakelijk is om aan te haken.
Mocht u er alsnog niet uit komen met de mede-eigenaren, kunt u in de juridische handleiding lezen welke juridische stappen tot de mogelijkheid behoren
2.2 Coördinatiepunt eigenaren in een bouwkundige eenheid
Het is handig om af te spreken dat er een coördinatiegroep ontstaat die alle info verzamelt, bewoners informeert, vragen van bewoners beantwoordt, deskundigen uitnodigt, etc. Meestal zijn dit enkele eigenaren uit een bouwkundige eenheid.
2.3 Financiering
Sommige gemeenten verstrekken subsidie, laagrentende leningen en/of andere regelingen voor funderingsherstel of -onderzoek. Dit kan worden opgevraagd bij de eigen gemeente.
3.1 Deskundige
Voor een toelichting en advies kan een deskundige worden benaderd. Dat kan iemand van de gemeente zijn, een ingenieursbureau, begeleidingsbureau, een bouwkundige, funderingsonderzoeksbureau, of KCAF.
Er is een aantal vervolgstappen mogelijk:
- Er is niets aan de hand, het overleg met mede-eigenaren kan stoppen.
- Bij funderingsproblemen bij betonnen of stalen buispalen-fundering kan het advies van de deskundige worden opgevolgd. Vaak is specifiek onderzoek nodig.
- Bij een fundering op staal (dus op zand) kan het nodig zijn dat, om verdere zakking te voorkomen, de woningen alsnog voorzien moeten worden van een nieuwe paalfundering. Ga verder naar stap 6
- Verder onderzoek is nodig. Er is (mogelijk) een houten fundering of er zijn geen archiefgegevens over de fundering. Ga verder naar stap 4
4.1 Soms is funderingsonderzoek overbodig.
Als scheefstand en/of forse scheurvorming aanwezig is zal funderingsonderzoek niet altijd nodig zijn of beperkt kunnen blijven tot een zogeheten quickscan, waarbij alleen bovengrondse zaken worden ingemeten. Dit beperkte onderzoek kan noodzakelijk zijn om mede eigenaren van de bouwkundige eenheid te overtuigen. Ga verder naar stap 6
4.2 Funderingsonderzoek
Het loont de moeite om bij meerdere funderingsonderzoeksbedrijven een offerte op te vragen voor de hele bouwkundige eenheid. Het uitgangspunt hierbij is dat het onderzoek wordt uitgevoerd volgens de laatst vastgestelde F3O-richtlijn voor funderingsonderzoek. Samen met de andere eigenaren (en eventueel een deskundige) kan vervolgens een keuze worden gemaakt uit de ontvangen offertes. Het is verstandig om vooraf met de andere eigenaren een verdeelsleutel af te spreken over de te maken kosten. Dat kan bijvoorbeeld op basis van het woningoppervlak of volgens de splitsingsakte van de VVE.
Enkele gemeenten geven subsidie of laten funderingsonderzoek voor hun rekening uitvoeren. Dit is op te vragen bij de eigen gemeente. Als de betreffende gemeente geen regeling voor funderingsonderzoek heeft, dan kan een van de eigenaren een rekening openen zodat iedereen daarop zijn/haar bijdrage kan storten voor het funderingsonderzoek. De mede-eigenaren geven schriftelijk toestemming voor het onderzoek en vervolgens kan daarna opdracht worden verstrekt voor het funderingsonderzoek.
4.3 Uitvoering funderingsonderzoek
Zowel de lintvoeg in het metselwerk als enkele vloervelden zullen worden nagemeten met behulp van een waterpas. Dit om zettingen en verzakkingen sinds de oorspronkelijke bouw in beeld te krijgen. Op een aantal plaatsen wordt daarna de fundering ontgraven, ingemeten en in kaart gebracht. Bij houten funderingen worden volgens de richtlijn zo nodig houtmonsters genomen. Zie de vigerende F3O-richtlijn.
4.4 Het rapport beschikbaar
Na het onderzoek stuurt het onderzoeksbureau een rapport per post of digitaal. Het is belangrijk om, ook bij een gunstige uitkomst, het rapport goed te bewaren.
Indien gewenst kunnen de eigenaren het funderingsonderzoeks-bureau vragen om een toelichting te komen geven op haar bevindingen, waarbij zo mogelijk alle mede-eigenaren van de bouwkundige eenheid aanwezig zijn. Bij twijfel over de rapportage kan eventueel een externe onafhankelijke deskundige in de arm worden genomen. Als het rapport niet voldoet aan de vigerende F3O-richtlijn dan hoeven de eigenaren het niet te accepteren. Het onderzoeksbureau zal het funderingsonderzoek dan alsnog volgens de richtlijn dienen uit te voeren.
De conclusie van het onderzoeksrapport kan zijn:
De fundering is goed
Verdere actie is niet nodig. Het is aan te raden om wel het rapport te bewaren. Overwogen kan worden om, indien niet in de nabijheid aanwezig, enkele peilbuizen bij de voorgevel aan te brengen en de grondwaterstand te meten en te registreren. In ieder geval in de zomerperiode.
De fundering is goed mits de grondwaterstand minstens 20 cm boven het hoogste funderingshout blijft staan.
Om de voortgang te monitoren kunnen peilbuizen worden aangebracht, indien deze niet in de nabijheid aanwezig zijn. Dit gebeurt zo dicht mogelijk bij de voor- en achtergevel om de andere woning. De peilbuizen worden iedere maand gemeten. Hierbij is het belangrijk dat de gegevens worden genoteerd.
De fundering is nog goed maar het grondwater staat periodiek te laag.
Om de voortgang te monitoren kunnen peilbuizen worden aangebracht, indien deze niet in de nabijheid aanwezig zijn. Dit gebeurt zo dicht mogelijk bij de voor- en achtergevel om de andere woning. De peilbuizen worden iedere maand gemeten. Hierbij is het belangrijk dat de gegevens worden genoteerd. Het is raadzaam om een deskundige de mogelijkheden te laten bekijken om grondwaterinfiltratie toe te passen, al of niet met een afscherming. Deze maatregel moet voor de hele bouwkundige eenheid genomen worden. Ga verder naar stap 5 & zie de publicatie “Grondwateraanvulling voor funderingsbehoud”.
De grondwatersituatie is onduidelijk
Om de voortgang te monitoren kunnen peilbuizen worden aangebracht, indien deze niet in de nabijheid aanwezig zijn. Dit gebeurt zo dicht mogelijk bij de voor- en achtergevel om de andere woning. De peilbuizen worden iedere maand gemeten. Hierbij is het belangrijk dat de gegevens worden genoteerd.
Het zettingsgedrag van de fundering is onduidelijk
Er zijn dan al zettingen maar niet duidelijk is of deze zettingen tot stilstand zijn gekomen. Met een nauwkeurigheidswaterpasmeting, om het half jaar en gedurende 3-5 jaar, kan beoordeeld worden of het zettingsgedrag acceptabel is. Is dat niet het geval, Ga verder naar stap 6.
De funderingshandhavingstermijn is 0, 5, 10, 15 of 20 jaar. Ga verder naar stap 6
De consequentie is dat binnen de gestelde termijn naar redelijke inschatting funderingsherstel uitgevoerd zal moeten worden.
In de praktijk is het bepalen van een handhavingstermijn een moeilijk te bepalen advies gebleken. Daarom spreken we dergelijke situaties van CODE ORANJE, met andere woorden, de fundering zal/kan binnen enkele jaren aangepakt moeten worden; daartoe is een goede monitoring (naast sparen voor ingreep) aan de orde. KCAF komt voorjaar 2016 met een aparte instructie voor deze CODE ORANJE.
5.1 Voorwaarden grondwaterherstel
Grondwaterherstel is uitsluitend een goede oplossing als de fundering voldoende draagvermogen heeft, een handhavingstermijn heeft van minstens 20 jaar (liever 25 jaar) en er geen grenenhouten palen met bacteriële aantasting aanwezig zijn. In het funderingsonderzoeksrapport staat de bodemopbouw bij de gegraven inspectieputten. Op basis van de onder stap 4 aangebrachte peilbuizen en de daarbij behorende metingen kan (door een deskundige) bepaald worden wat de eventuele afstromingsrichting is van het grondwater en de mate van droogstand.
Als de vaste kleilaag op niet al te grote diepte zit is het mogelijk een afscherming te maken met folie, een kleidam of bijvoorbeeld waterglas. In feite wordt er dan een mini-polder gecreëerd rond de fundering. Klei met zandadertjes laat water door. Nodig is vaste klei zonder zand. De bovenkant van de ondergrondse afscherming dient op het niveau van minstens 20 cm boven het hoogste funderingshout te worden aangebracht. Soms kan volstaan worden met een U-vormige afscherming waarbij het water via de achterkant in de afscherming loopt. Soms is het nodig een afscherming om de hele bouwkundige eenheid te maken. Voor voorbeelden van grondwaterherstel, zie de publicatie “Grondwateraanvulling voor funderingsbehoud”
5.2 Voorwaarde aanwezigheid water
Voorwaarde voor het realiseren van een grondwaterinfiltratie is de aanwezigheid van water. Een heel enkele keer kan aangesloten worden op een infiltratiesysteem van de gemeente. Hierover kan overleg worden gevoerd met de betreffende gemeente. Soms is open water op niet al te grote afstand aanwezig. Soms kan volstaan worden met het afkoppelen van hemelwater (via de regenpijp). Hierbij is het van belang om geen wateroverlast bij derden te veroorzaken.
5.3 Maatregelen in openbaar gebied
Maatregelen in openbaar gebied moeten altijd in overleg met de gemeente worden genomen. Soms neemt de gemeente deze maatregelen (of een deel daarvan) voor haar rekening. Dit kan worden opgenomen met de betreffende gemeente.
5.4 Deskundige
Iedere situatie is uniek. Daarom is het verstandig om een deskundige met geohydrologische kennis een plan te laten maken, in overleg met de eigenaren. Vervolgens kan een offerte voor de uitvoering worden opgevraagd bij een bedrijf dat zo mogelijk al enige ervaring heeft. Heel globaal variëren de kosten van € 500,- tot € 15.000,- per woning. Hierbij kan het beste advies worden ingewonnen van een deskundige. Als de kosten te hoog zijn, ga verder naar stap 6.
5.5 Onderhoud en monitoring gedurende restlevensduur bouwkundige eenheid
Het infiltratiesyteem blijft een kwetsbaar systeem dat onderhouden en gemonitord moet worden gedurende de restlevensduur van de woningen. Eigenaren van de bouwkundige eenheid dienen hiervoor een voorziening te treffen en goede afspraken te maken over het beheer.
5.6 Offerte, financieel en uitvoering
Het is belangrijk om afspraken te maken over de verdeling van kosten nadat alle offertes binnen zijn. Hiervoor kan gebruik worden gemaakt van een gezamenlijke rekening die door 1 persoon wordt beheerd, rekening houdend met een post onvoorzien. Tijdens de uitvoering is het zaak om te zorgen voor voldoende directie en toezicht door een deskundige.
6.1 Toezicht en directievoering
Indien dit nog niet het geval is wordt vanaf deze fase sterk geadviseerd toezicht/ directievoering in te schakelen tot aan de oplevering en eindafrekening.
6.2 Overweging sloop/nieuwbouw of funderingsherstel
Afhankelijk van de situatie en de verhouding tussen de economische waarde van de woning en de kosten van funderingsherstel zal zo nodig met alle eigenaren een keuze moeten worden gemaakt tussen sloop/nieuwbouw en funderingsherstel. Ook voor sloop/nieuwbouw adviseert KCAF een architectenbureau of een begeleidingsbureau in te schakelen. Probleem is echter vaak dat de huidige hypotheek samen met de sloop en bouwkosten de waarde van het te bouwen pand ver overstijgt. Hoog niveau renovatie, waarbij ook het casco en de fundering aangepakt worden, is vaak een betere oplossing.
6.3 Typen funderingsherstel
Alle typen funderingsherstel bij de hele bouwkundige eenheid dienen uitgevoerd te worden door dezelfde aannemer. Funderingsherstel behoort te voldoen aan het Bouwbesluit en de plaatselijke bouwverordening. Partieel herstel is alleen aanvaardbaar als uit een drie jaar lange monitoring blijkt dat de zetting van het niet te herstellen deel nihil is en dat er geen gevaar dreigt voor droogstand.
Paalkopverlaging
Bij paalkopverlaging wordt de houten paal voor een deel ontgraven, op een vastgesteld niveau afgezaagd en het tussenstuk voorzien van een vijzel en gewapend beton.Voorwaarden voor paalkopverlaging zijn dat de paal moet worden afgezaagd op 50 cm onder de laagst gemeten grondwaterstand en onder het niveau van binnen-onderkant van het hoofdriool in de straat. De fundering behoort bovendien voldoende draagvermogen te hebben. Er mogen geen grenenhouten palen aanwezig zijn, en worden die tijdens de uitvoering toch aangetroffen, dan behoren deze te worden vervangen door stalen buispalen.
Paalkopverlaging geeft geen verbetering van het totale draagvermogen dus lost het eventuele probleem met negatieve kleef niet op.
Het kan zelfs verergeren door het soms aanbrengen van betonbalken (extra gewicht). Deze herstelmethode wordt mede daarom alleen nog toegepast in heel specifieke situaties. In de grote meerderheid van de gevallen wordt deze methode ontraden.
Nieuwe fundering
Een nieuwe fundering geeft in tegenstelling tot paalkopverlaging een verbetering van het draagvermogen en vervangt de bestaande fundering.
Soms is het noodzakelijk (bijvoorbeeld bij funderingen op staal, dus alleen op een zandbed) om de woning op te vijzelen. Afhankelijk van de situatie, constructie, vormgeving of bereikbaarheid is er soms geen keuze, maar vaak kan ervoor gekozen worden om onder de vloer te werken en de vloer niet te slopen.
Het voordeel van onder de vloer uitvoeren van de funderingherstel werkzaamheden zijn o.a. afwezigheid van schade en herstel op de begane grond en de bewoners kunnen deze woonlaag blijven gebruiken tijdens de werkzaamheden. Soms kunnen vloervelden overgeslagen worden.
Qua funderingsherstel is werken onder de vloer kostbaarder, maar daar staat tegenover dat er minder herstelkosten zijn en dat er geen kosten voor vervangende woonruimte zijn. Bij vanuit de muur weggedrukte palen kan de vloer intact blijven, maar de vloer moet langs de muren wel ontruimd worden. Ook wanden aan de zijde waar palen aangebracht zijn dienen opnieuw te worden afgewerkt. Bij voorspanbalken moeten voor de achter- en voorgevel ook palen en betonbalken aangebracht worden. Een nadeel van voorgespannen betonbalken is dat de kruipruimte nauwelijks meer bereikbaar is.
Voordeel is dat veel minder graafwerk hoeft te worden verricht en de werkzaamheden onder de vloer uitgevoerd kunnen worden.
Kelder
Als vanonder de vloer gewerkt moet worden dan moet er meestal gegraven worden om voldoende werkhoogte te krijgen. Een kelder met betonwanden tot 10 cm boven het maaiveld kost dan wel meer, maar er komt een (kelder)verdieping bij. Als een kelder lagere betonwanden heeft dan de 10 cm, dan loopt het regenwater de kelder in door de gemetselde muur. Hierbij is het van belang te letten op de extra hoeveelheid grond die afgevoerd moet worden en of er sprake is van vervuiling van de grond. Vervuilde grond afvoeren kost extra geld. Als er een kelder wordt gemaakt, dan is het belangrijk goed na te denken over de toegankelijkheid. Kelderwanden kunnen 30 cm dik zijn en beperken soms mogelijkheden.
Aan een kelder die gebruiksruimte wordt (een officiële woonruimte), zal de gemeente eisen stellen qua toegankelijkheid, ventilatie en daglicht. Enkele gemeenten vragen voor de indeling van de kelder een aanvullende vergunning. Dit moet vooraf worden nagevraagd bij de betreffende gemeente. Bij een onbenoemde ruimte voor berging en opslag zijn deze eisen minder.
6.4 Voorbereiding funderingsherstel
Met een deskundige worden o.a. de wensen van de eigenaren ten aanzien van funderingsherstel doorgenomen. Daarnaast ook de mogelijkheden van funderingsherstel en de daarbij behorende (nog globale) kosten.
- Mag/kan de vloer er wel of niet uit?
- Wat gebeurt er met de kelder?
- Wil/kan de eigenaar tijdens de werkzaamheden in de woning blijven wonen?
- Is er eventueel sprake van noodzakelijk cascoherstel?
- Etc.
6.5 Omleggen kabels en leidingen
Met name in een trottoir direct aansluitend aan de gevel, kunnen er veel kabels en leidingen liggen met aftakkingen naar elke woning. Als er voor funderingsherstel met randbalken of voorgespannen balken wordt gekozen, moet er in het trottoir gewerkt worden en moeten deze kabels en leidingen worden omgelegd. De kosten van het omleggen zijn fors en zijn voor rekening van de eigenaar.
6.6 Gezamenlijk besluit
Het komen tot een gezamenlijk besluit van alle eigenaren van de bouwkundige eenheid is vaak de grootste hobbel die genomen moet worden. Overtuigen van de noodzaak en het wegnemen van belemmeringen kost soms meerdere jaren. De financiële beperkingen van eigenaren spelen hierin een belangrijke rol. Financiële ruimte is ook afhankelijk van de voorzieningen die de gemeente biedt.
6.7 Financiering en vangnetregeling
Bij de financiering is het zaak om eerst na te gaan of de eigen gemeente een subsidie en/of een andere financiële voorziening biedt. Ook de eigen bank kan een rol spelen, bijvoorbeeld om na te gaan wat de mogelijkheden zijn met de overwaarde van de woning.
6.8 Weigeraar(s)
Als er weigeraars zijn kan de gemeente gevraagd worden om een aanschrijvingsprocedure te starten. Bij een korte funderingshandhavingstermijn (minder dan 10 jaar) kunnen de overige eigenaren naar de rechter stappen als de weigeraars niets doen of te lang wachten. Dit zorgt voor vertraging en toename van schade en kosten.
6.9 Offertes
Met behulp van een begeleidingsbureau of deskundige kan bij een aantal funderingsherstelbedrijven een offerte worden aangevraagd met de wensen die zijn geformuleerd. Deze wensen worden, samen met andere eisen, vastgelegd in een zogenaamd PvE (Programma van Eisen). Hierin kan gelijk worden aangeven wat de verdeling van kosten is per woning, rekening houdend met extra wensen. De aannemer zoekt naar de beste oplossing met zijn benaderingswijze en methodiek. De aannemer hoort in zijn offerte ook de juiste termijnafrekeningen aan te geven. Het is noodzakelijk om de aannemer in, onder en achter alle woningen te laten kijken voordat hij zijn offerte afgeeft (een zogenaamde aanwijzing). Alle funderingsbedrijven moeten dezelfde informatie krijgen. Als de offertes binnen zijn moeten ze ter vergelijking nagezien worden op zaken die bij de een niet en bij de ander mogelijk wel zijn opgenomen.
Het vergelijken van diverse offertes is in de praktijk erg moeilijk.
Het is aan te bevelen om het begeleidingsbureau of de deskundige te vragen om dit te doen.
De offerte van de aannemer dient verder te worden aangevuld met de bijbehorende kosten zoals legeskosten, omleggen of vernieuwen van leidingen en riolen, afvoeren van de grond, notariskosten, water/stroom, eventuele vervangende woonruimte, directievoering/toezicht, nulmeting, cascoherstel binnen en buiten alsmede een post onvoorzien. Bijzondere omstandigheden (bijvoorbeeld bij verontreinigde grond) veroorzaken extra kosten. Uiteindelijk ontstaat per woning een zogenaamd stichtingskosten-bedrag. Er dient naar toe gewerkt te worden dat het totaalbedrag niet hoger oploopt.
6.10 Overleg met aannemer
De betreffende aannemers kunnen toelichten hoe ze denken de uitvoering te realiseren: tempo, tijdsduur, totale planning, wat moet de eigenaar zelf doen vooraf en achteraf, overlast voor de buurt, etc. Zo kan tot een vaste prijs en duidelijkheid over stelposten worden gekomen. Meerwerk na het aanvragen van een financiering die is afgestemd op de stichtingskosten is niet mogelijk.
6.11 Vooropdracht engineering
Een optie is om een vooropdracht te geven voor de sonderingen, engineering en bouwaanvraag. Hierdoor kan de aannemer zijn offerte soms nog scherper bijstellen en een echt vaste prijs afspreken.
6.12 Zelfwerkzaamheid
In overleg met de aannemer kan afgesproken worden of bepaalde handelingen in zelfwerkzaamheid gedaan kunnen worden. Dat kan per woning verschillen, maar kan ook leiden tot samenwerking tussen de andere eigenaren. Van belang is de besparingen goed vast te leggen en daarover goede afspraken te maken. Zelfwerkzaamheid mag niet leiden tot vertragingen in de afgesproken planning. Extra kosten die daardoor ontstaan kan de aannemer als meerwerk in rekening brengen.
6.13 Financiering regelen
Als de gemeente een financiële tegemoetkoming heeft kan daar gebruik van gemaakt worden, al of niet ter compensatie van eigen mogelijkheden. Het is goed meerdere opties te onderzoeken, waaronder die van de eigen bank of de meerwaarde van de woning ten opzicht van de hypotheek. Voor Rijksmonumenten zijn er afzonderlijke regelingen.
6.15 Garantie en CAR-verzekering
De aannemer kan duidelijkheid geven over de garantie op de funderingsherstelmethode en de dekking van de CAR- verzekering.
6.16 Overleg met buren
Voordat er wordt begonnen met de werkzaamheden dienen de buren te worden geïnformeerd. Ook tijdens de werkzaamheden kunnen zij op de hoogte worden gehouden. Voor het werken aan de gezamenlijke muur (mandelige muur) is het wettelijk verplicht om schriftelijk toestemming te vragen aan alle eigenaren van de muur. Over de herstelkosten voor de mandelige muur moeten ook afspraken worden gemaakt.
7.1 Nulmeting
Voordat met de werkzaamheden wordt begonnen dient er een nulmeting uitgevoerd te worden bij de betreffende panden en aangrenzende panden. Elke eigenaar krijgt daarvan een rapportage van zijn woning. Vaak kan dit gedaan worden door de degene die het toezicht en de directievoering uitvoert. Een nulmeting geeft de bouwkundige visuele staat aan van het pand. Bij eventuele schade kan dan makkelijker worden vastgesteld of deze reeds aanwezig was of nieuw is ontstaan als gevolg van de herstelwerkzaamheden.
7.3 Voorbereidingen aannemer
Als alle financieringen rond zijn krijgt de aannemer de opdracht. Als de vooropdracht is gegeven dan volgt een periode met het maken van sonderingen, engineering, aanvragen van de omgevingsvergunning en voorbereidingen van de bouwplaats. De aannemer maakt voor de eigenaren een overzichtelijke planning van de uitvoering. Tevens worden afspraken gemaakt waar de aannemer met zijn materieel (graafmachine en hei-installatie) naar binnen komt. Dit kan bijvoorbeeld door een raam, vloer of gat in de gevel. Inzake zelfwerkzaamheid worden afspraken gemaakt (wat en wanneer). Geadviseerd wordt bij aanvang van de werkzaamheden voor elke woning een opname te doen van de bestaande situatie en hierover afspraken te maken. Bij deze opname dient zowel de aannemer als diegene die de directie en/of het toezicht doet aanwezig te zijn.
7.4 Uitvoering
Tijdens de uitvoering voert de directievoerder het overleg met de aannemer en koppelt dit terug aan alle eigenaren van het project, bewaakt de kwaliteit en de planning, regelt zaken bij onvoorziene omstandigheden, beoordeelt eventueel meer- of minderwerk en de goedkeuring van de afgesproken termijnen. De aannemer zorgt voor minimale overlast, een veilige bouwplaats en continue toegankelijkheid van bewoonde gedeelten. In het weekend en bij afwezigheid is de openbare bouwplaats afgesloten of zodanig opgeruimd dat dit geen aanleiding kan vormen voor baldadigheden. Tijdens de uitvoering wordt een aantal bouwvergaderingen gehouden waarbij de stand van zaken wordt toegelicht en vertragingen of wijzigingen tijdig gemeld en schriftelijk worden vastgelegd. Dit om toekomstige discussies te voorkomen. Het is belangrijk om te zorgen voor een scheiding tussen bouwplaats en bewoond gedeelte door het afsluiten van deuren en/of luiken of het plaatsen van schotten.
7.5 Overlast
Funderingsherstel is een ingrijpend traject en kan voor enige overlast zorgen. Het is aan te raden om de overlast in beeld te krijgen, waaronder trillingen bij het heien, schade/gebruik van de tuin, inbeslagname van parkeerruimte, afzetten straat en bouwterrein. Kies bij voorkeur voor trillingsarm soms trillingvrij heien. Welke minimale funderingstechniek noodzakelijk is kan worden afgestemd met een deskundige.
7.6 Meerwerkkosten
Meerwerkkosten worden tot het uiterste beperkt tenzij een eigenaar een extra opdracht heeft gegeven. De directievoerder legt eventuele meerwerkkosten ter goedkeuring voor aan de eigenaar.
7.7 Betaaltermijnen
Termijnen worden achteraf na realisatie van het gerealiseerde bouwdeel en na goedkeuring van de directievoerder ter betaling gesteld.
7.8 Oplevering en eindafrekening
Tijdens de uitvoering heeft het ingeschakelde toezicht de nodige controles uitgevoerd. Soms komt ook bouwtoezicht van de gemeente kijken. Bij de oplevering (als het funderingsherstel klaar is) gaan de eigenaar, de toezichthouder en de aannemer samen na of er opleverpunten overblijven. Kelders moeten waterdicht zijn. Er mag geen hout in kruipruimten achterblijven. Ook geen bekistingshout want dat kan gaan schimmelen en zwammen veroorzaken. De kruipruimte dient aangevuld te zijn boven het niveau van het hoogste grondwater. De ventilatie dient in orde te zijn. Afspraken over de afwerking van tuinen en inrichting worden gecontroleerd. En tot slot moet de aannemer de door hem of zijn onderaannemers eventuele aangerichte schade in de openbare ruimte voor zijn rekening laten herstellen. Als alles is opgeleverd zoals overeengekomen, volgt de slottermijn en worden eventuele stelposten afgerekend.
7.9 Verzekering
Door de noodzakelijke werkzaamheden kan het totale bouwvolume van de woning zijn toegenomen. Geadviseerd wordt om de brand en opstalverzekering te informeren over de nieuwe ontstane situatie om onderverzekering te voorkomen.
Na de oplevering van het funderingsherstel is het vaak noodzakelijk maar ook verleidelijk om de woning aansluitend op te knappen. Voor muren, pleisterwerk en andere onderdelen wordt geadviseerd om een half jaar te wachten na de oplevering. De fundering moet na de werkzaamheden weer zijn evenwicht vinden. Hierbij kunnen kleine scheuren voorkomen.
Programma van Eisen
Programma van Eisen voor een duidelijk uitvraag funderingsonderzoek
Wanneer een particuliere eigenaar of woningcorporatie offertes opvraagt voor funderingsonderzoek dan is de praktijk dat men zeer verschillende offertes krijgt die moeilijk te vergelijken zijn. Ook al wordt er uitgegaan van een funderingsonderzoek volgens de landelijke richtlijn ( de zgn. f3O richtlijn, tegenwoordig KCAF/f3O richtlijn), dan nog zien we grote verschillen qua prijsvorming en verschillende opvattingen met betrekking tot uit te voeren deelonderzoeken. Een goede keuze is dan ook moeilijk te maken. Vandaar dat KCAF een basis Programma van Eisen voor funderingsonderzoek heeft opgesteld, waarmee je per locatie een goede uitvraag kunt doen.
Onderdelen
Dit programma van eisen is mede aan de hand van het deelproject Tuinstraat te Hazerswoude-Dorp ontwikkeld om te gebruiken voor vergelijkbare woningcomplexen waar vermoed wordt dat de fundering niet meer voldoet.
Op deze wijze wordt het handelingsperspectief van particuliere huiseigenaren verbeterd.
Dit programma van eisen behoort bij de pilot Verbetering handelingsperspectief particuliere eigenaren , als onderdeel van de regiodeal Groene Hart.
Het te verrichten funderingsonderzoek heeft betrekking op:
- Woning/Bouwblok: (adressen invoegen)
- Omschrijving: (Project omschrijving invoegen)
- Kaart gebied: (Kaartje invoegen)
De werkzaamheden dienen te worden uitgevoerd volgens de richtlijnen van KCAF/ Platform Funderingsonderzoek (voorheen f3O) te weten:
- Richtlijn houten paalfunderingen onder gebouwen, oktober 2016 en/of
- Onderzoek en beoordeling van funderingen op staal ( ondiepe funderingen), februari 2014.
Beide richtlijnen zijn ter inzage en te downloaden via www.kcaf.nl;
Hierna worden de belangrijkste onderdelen van de richtlijn beschreven, alsmede enkele aanvullende specifieke eisen.
- Het opvragen en bestuderen van archiefgegevens van het betreffende (bouw)blok.
- Het opvragen en analyseren van bodemgegevens en grondwaterstanden uit de directe omgeving.
- Nakijken of verontreiniging het voorkomt. Dit is vinden bij Omgevingsdienst Midden-Holland of Omgevingsdienst Regio Utrecht.
- Het opvragen van een Klic-melding.
- Het opvragen van data vanuit KCAF FunderMaps (indien beschikbaar).
- Het voorafgaand aan de werkzaamheden deze melden aan de eigenaren en met hen afspraken maken voor de bovengrondse inspecties.
- Interne visuele inspectie op de eerste of tweede etage; indien mogelijk bij alle panden. Schadewordt digitaal vastgelegd op foto’s.
- Externe visuele inspectie van de gehele voor- zij- en achtergevels; schade wordt digitaal vastgelegd op foto’s.
- Het uitvoeren van een scheefstandsmeting, ten opzichte van het verticaal, aan de voorgevel van alle panden, inclusief de belendingen.
- Het uitvoeren van een lintvoegmeting.
- Wanneer in het blok meetbouten aanwezig zijn worden deze opnieuw ingemeten.
- In een tussentijdse rapportage worden de resultaten en voorlopige conclusies van de verrichte deelonderzoeken aangegeven.
- Wanneer bepaalde onderdelen, welke verplicht zijn volgens de richtlijn, niet zijn verricht dient dit beargumenteerd aangegeven te worden.
- De tussenrapportage dient ook een voorstel te omvatten voor het aantal en de situering van de te graven inspectieputten.
- Deze tussenrapportage wordt ter beoordeling en goedkeuring aan de opdrachtgever voorgelegd en besproken met een delegatie van de eigenaren.
- Het vooraf melden van de graafwerkzaamheden bij de betreffende gemeente.
- Het vooraf maken van afspraken met de betrokken bewoners ten behoeve van het graven van de inspectieputten.
- Het graven van funderingsinspectieputten aan de voor-, zij of achtergevel of indien mogelijk in de kruipruimte. Het aantal te graven putten bedraag bij een bouweenheid t/m 5 panden 2 putten. Bij meer dan 5 panden in een bouweenheid is dat minimaal 3 putten. Als de visuele inspectie daar aanleiding toe geeft worden meerdere putten gegraven.
- Vooraf vindt overleg plaats met de opdrachtgever waar gegraven gaat worden.
- Indringingsmetingen maken onderdeel uit van het inspecteren van het funderingshout tijdens de funderingsinspectie.
- Het in de inspectieput (zonder peilbuis te plaatsen) meten van de grondwaterstand.
- Het grondwater in de funderingsinspectieput wordt afgevoerd door middel van een pomp op het riool / straatkolk.
- Het inmeten van de funderingsopbouw ten opzichte van NAP.
- Het opmeten en weergeven op tekening van de detaillering van de funderingsopbouw.
- Het vaststellen van eventuele funderingsproblemen.
- Het aangeven van het resterende dragend oppervlak van de onderzochte houten funderingspalen (indien aanwezig) ter hoogte van de paalkop.
- Het vaststellen van een indicatieve fundering technische handhavingstermijn.
- Het plaatsen van een grondwaterpeilbuis in elke inspectieput om metingen op een later moment mogelijk te maken.
- Het nemen van een tweetal houtmonsters per paal (indien aanwezig): 1 monster aan de kop van de paal en 1 monster ca 20 cm daaronder.
- Opmerking: wanneer risico bestaat op schade aan de indringingsmeter/specht door mogelijk aanwezige spijkers aan de kop van de paal kan volstaan worden met 1 meting op max. 20 cm onder de kop.
- Houtmonsters opsturen naar gecertificeerd houtlaboratorium voor bepaling schimmels- en bacterieaantasting.
- Het uitvoeren van analyses van de diverse deelonderzoeken.
- Het uitvoeren van benodigde draagkrachtberekeningen.
- Het rapporteren van de onderzoeksgegevens en de samenvattende conclusies.
- Het invullen en bijvoegen van de resultaatsamenvatting funderingsonderzoek, zie format bijlage.
- De definitieve rapportage wordt, voordat het rapport naar de huiseigenaren wordt verzonden, digitaal aangeleverd in een word-versie aan de onderzoeksbegeleider (indien van toepassing) ten behoeve van de kwaliteitscontrole.
- Nadat de rapportage akkoord is bevonden door de onderzoeksbegeleider kan de definitieve rapportage naar de huiseigenaar dan wel huiseigenaren worden verzonden als hard kopie en als pdf-format.
- In sommige gemeenten zal de rapportage ook door de gemeente worden gecontroleerd, mede in verband met van toepassing zijnde subsidie(s).
- Het onderzoek dient volgens de ARBO wetgeving uitgevoerd te worden.
COVID-19 invoeging
- Het onderzoek dient volgens de ARBO wetgeving uitgevoerd te worden.
- Veiligheidseisen van de op dat moment geldende RIVM richtlijnen inzake de corona pandemie zijn van toepassing.
- De maatregelen bestaan ten minste uit:
- Medewerkers worden gescreend op ziekteverschijnselen en gaan niet aan het werk wanneer zij (milde) ziekteverschijnselen en/of koorts vertonen.
- Mochten medewerkersziek zijn, dan kan de afspraak geannuleerd worden.
- Geen woningen betreden waar zieke mensen aanwezig zijn.
- Tijdens de afspraak in en rond de woningen passende hygiënische maatregelen nemen zoals geadviseerd door het RIVM: geen handen schudden, een passende afstand houden.
- Tijdens gesprekken, dragen van handschoenen en/of mondkapje.
- Niet met meer dan één contactpersoon in dezelfde ruimte aanwezig te zijn tijdens de inpandige werkzaamheden van de inspectie.
- Houd 1,5 meter afstand.
Start van het onderzoek vindt plaats twee weken na opdrachtverlening.
- De werkzaamheden kunnen tijdens normale werktijden worden uitgevoerd.
- De ontgravingsdiepte van de funderingsinspectieput bedraagt maximaal 2,50 meter vanaf het maaiveld gemeten.
- Als de funderingsinspectieput dieper dan 2,50 meter gegraven moet worden en de veiligheid van de inspecteur en de omgeving gevaar lopen worden de werkzaamheden gestaakt. De gemaakte kosten mogen wel in rekening gebracht worden.
- Als de funderingsinspectieput niet op diepte kan worden gegraven door obstakels in de ondergrond, worden de gemaakte kosten ook in rekening gebracht. Onder obstakels wordt verstaan: te veel kabels en leidingen die anders liggen dan de Klic-melding aangeeft, oude funderingsresten, grote blokken beton, beerput, kapotte huisaansluiting van het riool en dergelijke. Hiervoor wordt verzocht een verrekenbare post op te nemen.
- Als het grondwaterbezwaar te groot is en de toestroom van grondwater niet voldoende weggepompt kan worden, wordt de funderingsinspectie, indien mogelijk, onder water uitgevoerd.
- Als tijdens de graafwerkzaamheden asbestverdacht materiaal wordt aangetroffen worden de graafwerkzaamheden gestaakt. De grond wordt afgedekt met plastic. In overleg met de opdrachtgever wordt een asbestinventarisatie uitgevoerd.
- Als in de kruipruimte een verharde bodemafsluiting aanwezig is wordt in principe niet in de kruipruimte gegraven.
- Als in overeenstemming met de opdrachtgever de bodemverharding wordt verwijderd en weer aangebracht na inspectie, kunnen extra kosten in rekening worden gebracht voor het verwijderen en aanbrengen van de verharde bodemafsluiting. Hiervoor een verrekenbare post opnemen.
- Als bestrating en/of beplanting wordt verwijderd in verband met de graafwerkzaamheden, wordt de bestrating en/of beplanting weer terug geplaatst en zo nodig aangevuld met zand.
- Op de werkzaamheden is de “Regeling van de Verhouding tussen Opdrachtgever en adviserend Ingenieursbureau RVOI-2001” van toepassing.
Indien van toepassing : Het funderingsonderzoek bureau verzorgt namens de eigenaren die daarvoor in aanmerking komen, de subsidieaanvraag en afhandeling bij de gemeente. Het onderzoeksbureau verzorgt de betreffende administratie en facturering. De betrokken eigenaar betaalt alleen het eigen aandeel (met aftrek van het subsidiebedrag) aan het onderzoeksbureau. Bij meerdere eigenaren zet één van hen zich in om de eigen bijdrage aan het onderzoek van alle eigenaren in te zamelen.
- De in te dienen offerte dient gespecificeerd opgesteld te worden per deelonderzoek qua kosten. Ook dient een meerprijs opgegeven te worden wanneer in onderling overleg besloten wordt één of meerdere extra inspectieputten te graven inclusief houtinspectie, het nemen van de houtmonsters en het plaatsen van een peilbuis voor de grondwaterstand.
- De aanbieding dient tegen een vaste prijs te worden aangeboden met uitdrukkelijke vermelding in de offertebrief dat dit Programma van Eisen ( met projectnummer) van toepassing is op de aanbieding.
Start van het onderzoek vindt plaats twee weken na opdrachtverlening.
Vooraf wordt aangegeven wie namens het bureau de contactpersoon is en wat zijn/haar mobiel telefoonnummer en email is. Vanuit de huiseigenaren zal eveneens een contactpersoon worden aangegeven. Afhankelijk van de situatie kan dat een onderzoeksbegeleider of een huiseigenaar zijn.
Over het KCAF
KCAF fungeert als nationaal funderingsloket voor alle vragen rond deze problematiek : van funderingsonderzoek tot funderingsherstel, van aanpak tot financiering, van preventie tot innovatie.
De expertise, het netwerk en de onafhankelijkheid van KCAF zijn belangrijke aspecten in onze missie. Deze zetten we in en om knelpunten rond funderingsproblematiek te signaleren, aan te geven en op te lossen. Ook op het gebied van innovatie en kennisontwikkeling is KCAF actief. We werken samen met overheidsinstanties, kennisinstituten, brancheorganisaties, onderwijsinstanties, marktpartijen & wetenschappelijke instellingen.
Het KCAF zet zich in voor het beter in beeld brengen van de schaderisico’s. Meer transparantie rondom funderingsproblematiek vormt het begin van het bieden van een handelingsperspectief voor huiseigenaren. De laatste jaren is daarom de applicatie FunderMaps ontwikkeld. Dit is een database met landelijke en lokale gegevens die slimme analyses uitvoert en zeer lokaal inzicht biedt in de funderingsproblematiek. Funderingstypen en funderingsrisco’s kunnen zo in kaart worden gebracht. De meeste woningtaxateurs en een aantal gemeenten en woningcorporaties maken er inmiddels gebruik van.
Wij pleiten, met een aantal andere organisaties, voor een nationaal gecoördineerde aanpak van funderingsproblemen. Daarom hebben we op 5 maart 2020 het manifest ‘Deltaplan Funderingsschade’ gepresenteerd aan politiek Den Haag. Lees hier meer over in het manifest.
